BIM-модели
Увлажнение приточного воздуха поверхностным испарением
Вода распределяется по стекловолоконной кассете, испаряется в приточный воздух, а остаток возвращается в бак аппаратного модуля. Каплеуловитель задерживает уносимые капли. Устройство не является парогенератором: при испарении температура воздуха снижается.
Обозначение 1500 задаёт максимально допустимый расход воздуха через секцию, Pump 3 — исполнение аппаратного модуля. Максимальные 10 кг/ч не гарантируются при любых входных температуре и влажности: производительность проверяют расчётом выбранного режима.
Веб-карточка указывает совместимость только с TURKOV с жидкостным нагревателем. Паспорт v.04.09.2026 также описывает стороннее оборудование и внешний гигростат при выполнении требований к нагреву, датчикам и блокировкам. Такое сочетание согласуют при подборе; запрет паспорта на ПУ/ПВУ с электрическим нагревателем сохраняется.
- Два раздельных модуля: испарительная секция 451×571×466 мм, масса 25 кг; HumiPump 3 — 508×241×445 мм по веб-карточке, масса 21 кг.
- Воздуховоды Ø315 мм, бак 11 л, циркуляционный насос с тремя скоростями и контроль уровня воды.
- Питание 220 В, 1 фаза, 50 Гц; потребление до 70 Вт, ток до 0,4 А. Эти 70 Вт не включают теплоту предварительного нагрева воздуха.
- Подъём воды до 4 м, горизонтальное расстояние между модулями до 7 м; минимальное расстояние 0,2 м и условия уклона проверяют при размещении.
- Wi-Fi модуль указан в комплектации веб-карточки. Совместимость приложения, автоматики вентиляции и выбранной схемы управления подтверждают при заказе.
Преднагрев и совместимость с вентиляцией
Перед увлажнителем необходим нагрев воздуха обычно до +30…+35 °C либо до температуры по расчёту. Мощности нагревателя должно хватать на достижение +35 °C. Паспорт рекомендует жидкостный нагреватель и прямо запрещает установку с ПУ/ПВУ с электрическим нагревателем; добавление стороннего электрического нагревателя может нарушить условия гарантии.
D2 устанавливают после секции испарения: общее требование паспорта — 0,3–0,5 м, для стороннего оборудования — не менее 0,5 м. Конкретное расстояние и настройку основного нагревателя согласуют для выбранной системы. При совместном применении HumiBox и CoolBox увлажнитель располагают перед охладителем по ходу воздуха.
Для автоматики TURKOV нужен D7 — датчик температуры и влажности вытяжного воздуха; при его отсутствии в вентиляционной установке датчик устанавливают отдельно. Сторонняя система должна поддерживать преднагрев, размещение D2 после увлажнителя, управление влажностью и выключение увлажнителя вместе с вентиляцией.
Требования к воде
Подают только очищенную холодную воду температурой не выше +15 °C, с напором не более 3 бар. Предварительный подогрев воды и подключение к ГВС не допускаются. При несоответствии параметров необходима водоподготовка.
По паспорту: жёсткость 1–3,4 °Ж, pH 6–8, электропроводность 100–550 мкСм/см; хлориды менее 55 мг/л, железо менее 0,2 мг/л, жиры и масла менее 2 мг/л, растворённые твёрдые вещества менее 550 мг/л. Для взвешенных веществ указано 5 мг/л, мутность менее 1,5 мг/л, запах менее 2 баллов.
Требования включают нижнюю границу жёсткости и проводимости: нельзя считать любую максимально обессоленную воду автоматически подходящей. Систему подготовки подбирают по анализу воды и допустимым значениям паспорта.
Монтаж двух модулей и дренаж
Оба модуля устанавливают только в тёплом помещении. Испаритель располагают в приточном канале, аппаратный модуль — вертикально на стене с достаточной несущей способностью. Оставляют доступ для извлечения кассеты, очистки бака, насоса и подключения трубопроводов.
Испаритель размещают выше аппаратного модуля: подъём не более 4 м, расстояние между дренажной линией секции и верхом аппаратного блока не менее 200 мм. Дренаж от секции выполняют с уклоном не менее 5%. Для самой секции рекомендован уклон 3–5% к дренажу, продольный наклон не более 3%.
Каплеуловитель обязательно располагают после кассеты по ходу воздуха; для правого или левого подключения его переставляют. Превышать номинальный расход воздуха нельзя. При устранении перелива паспорт также ограничивает скорость в магистральном канале значением 5–5,5 м/с.
Свежая вода подключается пластиковой трубкой 1/4 дюйма к наливному клапану; подача между модулями — 1/2 дюйма. Дренаж аппаратного модуля подключают к канализации через гидрозатвор. Не заужают водяную линию; при затяжке соединений удерживают штуцер вторым ключом, не допуская его поворота.
Таблица сайта, паспорт и чертежи подтверждают дренажный патрубок испарителя Ø39 мм и аппаратного модуля Ø40 мм. Монтажная инструкция называет дренажную линию 40 мм: соединительные трубы и переходы подбирают по диаметрам патрубков и фактической поставке.
Размеры секций и расходных элементов
Чертёж подтверждает HumiBox 1500 — 451×571×466 мм, воздуховоды Ø315 мм. Кассета увлажнения 100×500×300 мм, водораспределительная панель 100×500×30 мм, каплеуловитель 50×500×330 мм.
HumiPump 3 имеет размеры 508×241×445 мм на чертеже. В табличной записи паспорта первые две оси переставлены: 241×508×445 мм. Дополнительно показаны верхний выступ 65 мм и нижний 40 мм — их учитывают вместе с сервисным доступом, а не размещают блок вплотную по высоте 445 мм.
Сопротивление воздушному потоку
Этот график показывает сопротивление секции, а не напор вентилятора. По горизонтали — скорость воздуха в м/с: при 1 м/с сопротивление 11 Па, при 2 м/с — 28 Па, при 3 м/с — 62 Па, при 3,5 м/с — 90 Па. Скорость не подменяют объёмным расходом и не пересчитывают без подтверждённого живого сечения.
Таблица паспорта приводит 30 Па для ряда 600–2000 без отдельного режима в строке. Для расчёта сети используют согласованную рабочую точку и сопротивление секции. Рекомендуемая зона на веб-графике не опубликована; служебные значения −1 не являются рабочими границами.
Управление, подключение и защита
Пуск выполняется сухим контактом A–A; D9–D9 используется для защиты от перелива и аварийного отключения. Внешний гигростат подключают с блокировкой по работе вентиляции, чтобы исключить увлажнение при остановленном воздушном потоке.
Электромонтаж выполняет квалифицированный специалист по схемам паспорта на страницах 34–35. Требуются заземление и дифференциальный автомат. Для питания и пуска указаны кабели 1–1,5 мм², для линии защиты от перелива 0,5–1,5 мм²; допустимое однофазное напряжение 215–240 В. Перед работой отключают все контуры питания.
Уровневые датчики контролируют наполнение бака и защищают насос от сухого хода и перелива. Запуск без воды запрещён. Изображение D2 и D7 на функциональной схеме не означает, что оба датчика входят в комплект увлажнителя.
Пусконаладка и обновление воды
Пусконаладочные работы обязательны. Проверяют положение каплеуловителя, герметичность, работу уровневых датчиков, насоса, клапана, защит и синхронизацию с вентиляцией. Первую промывку выполняют 10–15 минут, отключают питание, удаляют загрязнения и сливают бак; при необходимости повторяют.
Кассета должна смачиваться равномерно. Подачу регулируют скоростью насоса и шаровым краном: недостаток воды ускоряет образование отложений, избыток вызывает разбрызгивание и протечки. Паспорт запрещает перекрывать подающий кран более чем на 80%.
Непрерывный слив части воды обязателен для снижения накопления солей. Его рассчитывают по жёсткости; при отсутствии данных паспорт даёт ориентир половины требуемого испарения. Это настройка для конкретного режима, а не постоянная норма расхода. Полностью закрытый слив приводит к порче кассеты.
Сезонное обслуживание
Периодичность очистки поддонов и бака, а также замены кассеты зависит от воды, воздуха и режима работы. Каплеуловитель обычно не требует замены, но его состояние и положение проверяют. Перед сезоном осматривают кассету и бак, открывают очищенную воду и проверяют насос.
При длительном простое отключают режим увлажнения, перекрывают свежую воду и полностью сливают бак. Кассету снимают, очищают по паспорту, высушивают и возвращают на место. Метод и средство очистки согласуют с сервисом; для обслуживания электрические цепи обесточивают.
При перевозке защищают оборудование от ударов, вибрации, пыли и влаги; хранят в упаковке в сухом помещении при 0…+40 °C. После заноса в помещение выдерживают не менее двух часов при комнатной температуре до подключения.
Технические характеристики
| Габариты ДxШxВ секции испарения (мм) | 451х571х466 |
|---|---|
| Подключение воздуховодов (мм) | Ø 315 |
| Габариты ДxШxВ аппаратного модуля (мм) | 508х241х445508×241×445 — веб-карточка и чертёж; в таблице паспорта оси записаны 241×508×445. Выступы патрубков и сервисное пространство учитывают отдельно. |
| Подключение cвежей воды в аппаратный модуль (дюйм) | 1/4” (пластик) |
| Подключения подачи воды (дюйм) | 1/2” |
| Дренажный патрубок модуля испарения (мм) | 39 |
| Дренажный патрубок аппаратного модуля (мм) | 40 |
| Под расход воздуха (м³/ч) | до 1500 |
| Максимальное увлажнение (кг/ч) | 10Максимум, а не постоянная производительность: зависит от температуры и влажности входящего воздуха и рабочего режима. |
| Максимальное электропотребление (кВт) | 0,07 |
| Максимальный ток (А) | 0,4 |
| Объём расходного бака (л) | 11 |
| Питание | 220В 1Ф 50Гц |
| Максимальный и минимальный подъём воды из аппаратного модуля (м) | 4 (max)/0,2 (min) |
| Максимальное и минимальное расстояние между модулями по горизонтали (м) | 7 (max)/0,2 (min) |
| Масса секции испарения (кг) | 25 |
| Масса аппаратного модуля (кг) | 21 |
Состав поставки
- Секция испарения: Корпус из оцинкованной стали
- Секция испарения: Дренажная система из секции испарения
- Секция испарения: Кассета из стекловолокна
- Секция испарения: Водораспределительная панель
- Секция испарения: Каплеуловитель
- Секция испарения: Распределительный душ
- Аппаратный модуль: Корпус из оцинкованной стали
- Аппаратный модуль: Расходный бак для воды
- Аппаратный модуль: Циркуляционный насос
- Аппаратный модуль: Дренажная система из аппаратного модуля
- Аппаратный модуль: Блок автоматики увлажнителя
- Аппаратный модуль: Датчики уровня воды
- Аппаратный модуль: Сливная трубка
- Аппаратный модуль: Электромагнитный клапан
- Общее: Wi-Fi модуль для управления через мобильное приложение
Паспорт дополнительно перечисляет два датчика уровня, сливной поддон и клапан, шаровой кран 1/2 дюйма и наливной штуцер. Дренажный сифон на схеме паспорта отмечен как опция. Водоподготовку, гигростат, датчики вентиляции и монтажные материалы согласуют отдельно.
Сопротивление секции испарения
Исходные точки производителя: 1 м/с — 11 Па, 2 м/с — 28 Па, 3 м/с — 62 Па, 3,5 м/с — 90 Па. По горизонтали показана скорость, а не объёмный расход. Рекомендуемая рабочая зона не опубликована; график учитывают при расчёте сопротивления сети.
Значения графика
| 0 м/с | 0 Па |
|---|---|
| 0.5 м/с | 5 Па |
| 1 м/с | 11 Па |
| 1.5 м/с | 18 Па |
| 2 м/с | 28 Па |
| 2.5 м/с | 41 Па |
| 3 м/с | 62 Па |
| 3.5 м/с | 90 Па |

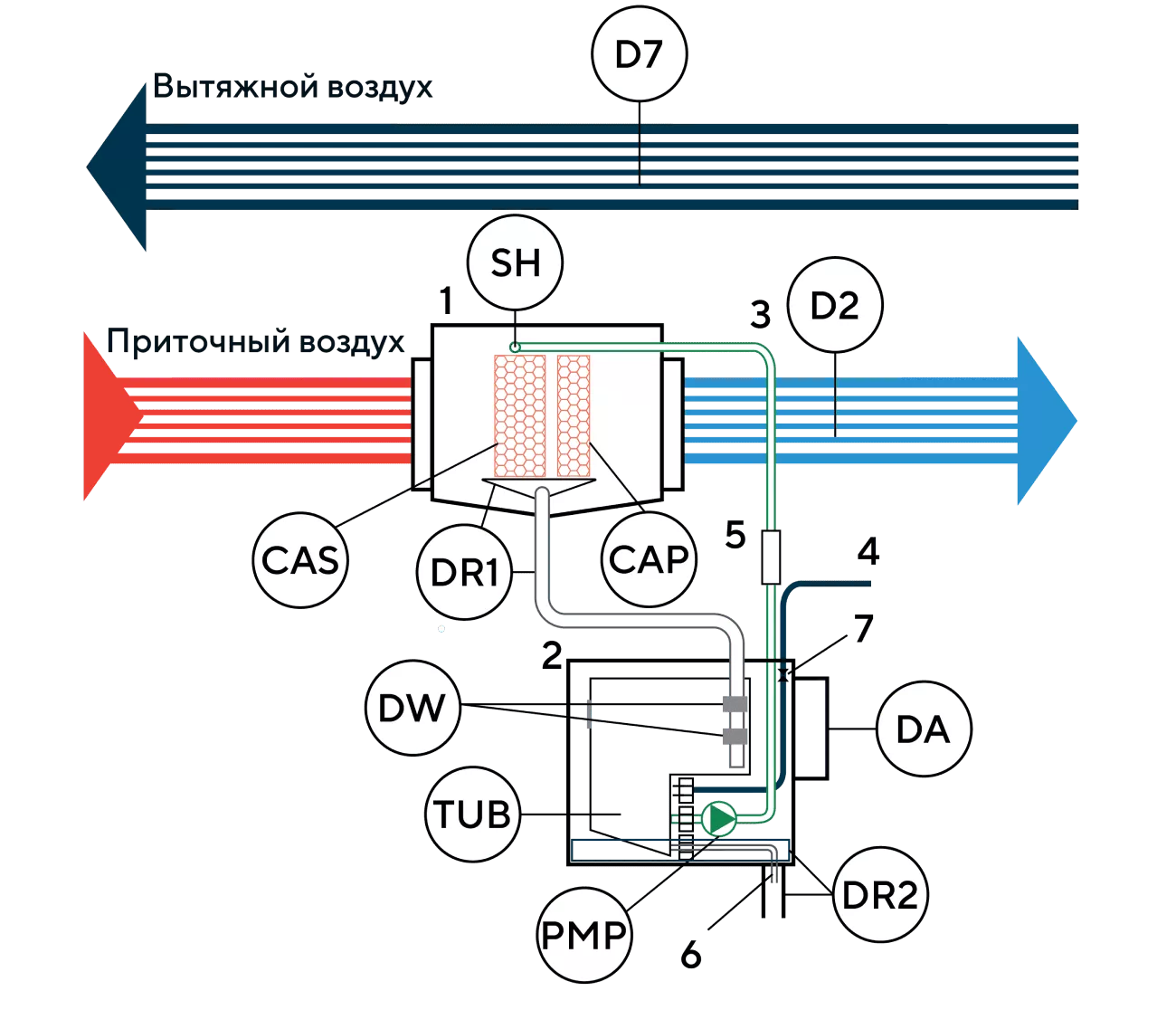

Чертежи и схемы
| 1 | Секция испарителя |
|---|---|
| CAS | Кассета увлажнителя и водораспределительная панель |
| CAP | Каплеуловитель |
| DR1 | Дренаж из секции испарения |
| SH | Распределительный душ |
| 2 | Аппаратный модуль |
| TUB | Расходный бак для воды |
| PMP | Циркуляционный насос |
| DR2 | Дренаж из аппаратного модуля |
| DA | Блок автоматики |
| DW | Датчики уровня воды |
| D2 | Датчик температуры приточного воздуха |
| D7 | Датчик температуры и влажности вытяжного воздуха |
| 3 | Подача воды в секцию испарения |
| 4 | Подача чистой воды в аппаратный модуль |
| 5 | Шаровой кран |
| 6 | Сливная трубка |
| 7 | Электромагнитный клапан |
Документация
Паспорт, чертежи и модели для скачивания. Общие документы размерного ряда отмечены диапазоном моделей в названии.
Проверка исполнения перед заказом
Передайте расход воздуха, входные температуру и влажность, целевую влажность и характеристики нагревателя. Подтвердите достаточный предварительный нагрев и совместимость автоматики.
Предоставьте анализ холодной воды, давление, расположение канализации и размеры места установки. Проверьте подъём до 4 м, горизонтальную трассу до 7 м, уклоны, доступ к кассете и баку.
Согласуйте диаметры дренажных патрубков по чертежу и поставке, состав управления, защиту от перелива, водоподготовку и обязательную пусконаладку.
Гарантия и обслуживание
По паспорту HumiBox и HumiPump имеют гарантию 2 года с даты продажи — передачи оборудования потребителю. Простой оборудования не продлевает срок. Необходимы правильно заполненный гарантийный талон и документы покупки.
Первое обязательное ПТО — не позднее 18 месяцев с даты продажи или 12 месяцев с запуска; последующие — не реже каждых 12 месяцев. Факт обслуживания фиксируют в таблице паспорта.
Условия гарантии требуют соблюдения монтажа, водоподготовки, эксплуатации и пусконаладки. Исключены, в частности, работа без ПНР, естественный износ, повреждения при перевозке, нарушение инструкций, неавторизованные работы и изменения конструкции. Внешнее декоративное и защитное покрытие гарантией не охватывается.
Порядок обращения по гарантии →Заказать HumiBox 1500 (Pump 3)
Сообщите условия объекта и требуемые рабочие параметры. Подтвердим исполнение, комплект поставки и стоимость оборудования.
Оплату фиксируем в счёте или договоре. Доставку, разгрузку и необходимые работы согласуем отдельно. Наличие и срок поставки подтвердим перед заказом.
